机械类产品进入巴西市场受到NR规范的约束。然而现实中,国内制造商对巴西NR下的各项规范知之甚少。了解不同规范的要求对于风险管控至关重要。

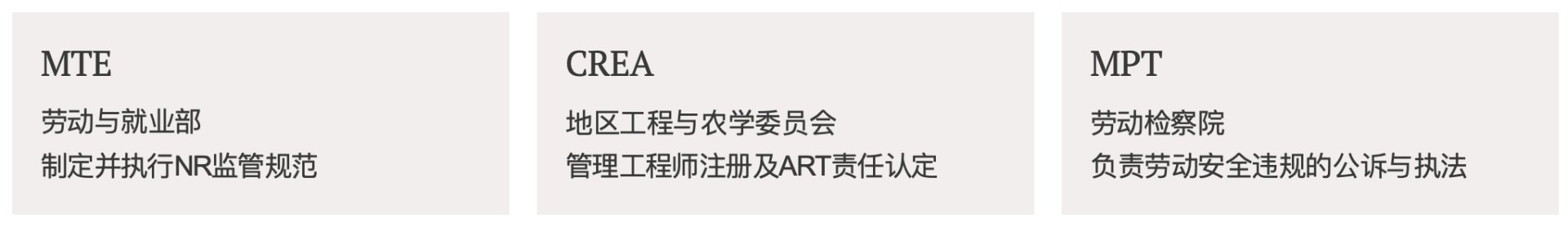

巴西的工业安全监管体系由多个政府机构共同构成 ,形成了覆盖广泛的强制性法规网络。理解这些机构的职责与权力范围 ,是开展有效合规管理的第一步。 巴西劳动与就业部(MTE)负责制定和执行劳动安全相关的监管规范(NRs),其法律效力直接来源于巴西劳动法(CLT),具有强制适用性。
![]()

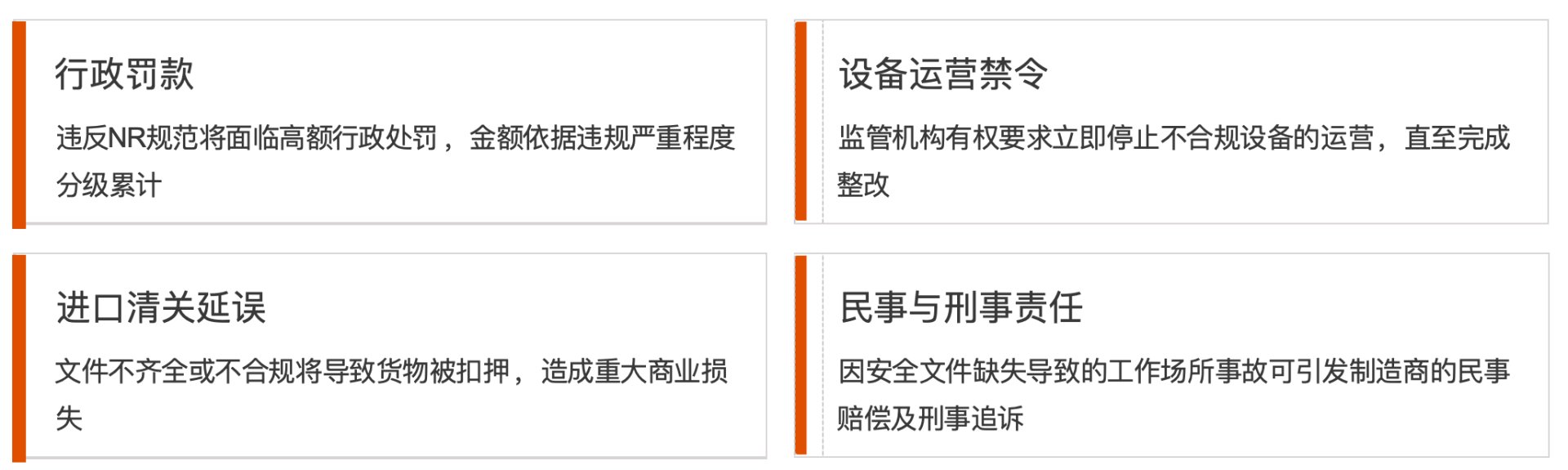

不合规的商业影响
![]()

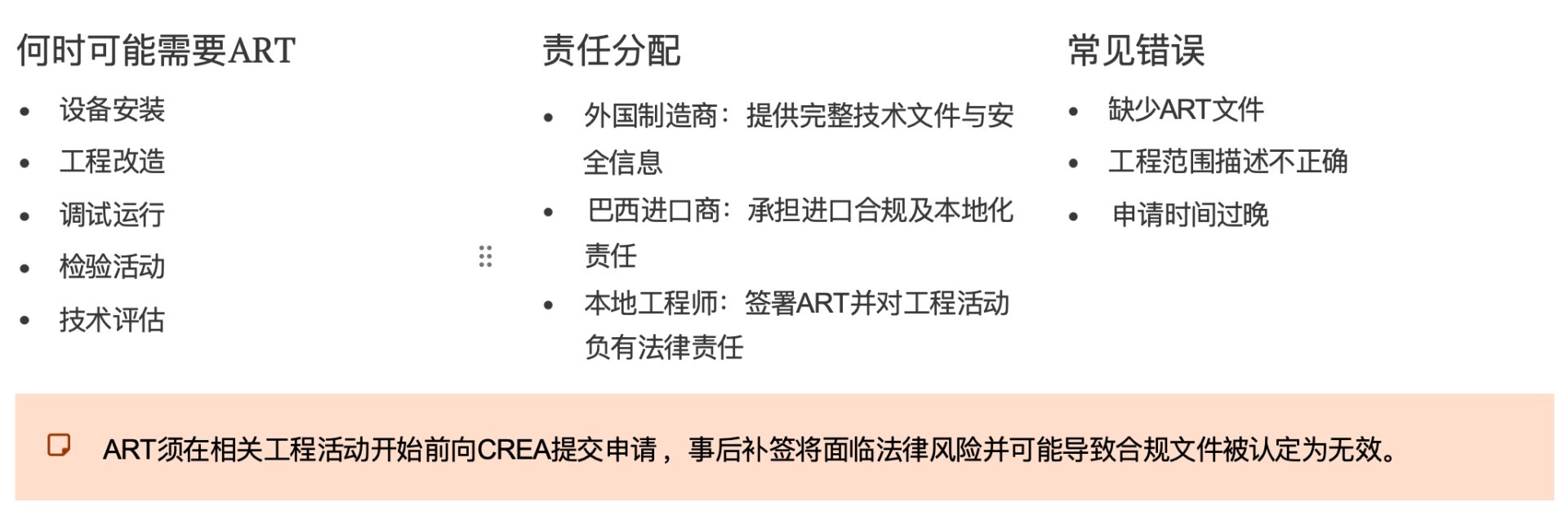

ART(Anotação de Responsabilidade Técnica ,工程责任技术认定书)是巴西工程责任体系的核心文件 ,由CREA(地区工程与农学委员会)注册系统管理。ART的法律意义在于明确标识对特定工程活动负有专业责任的注册工程师 ,是巴西监管体系对工程活动可追溯性的强制要求。 对于国际机械制造商而言 ,深入理解ART体系是避免安装阶段合规失败的关键。
![]()

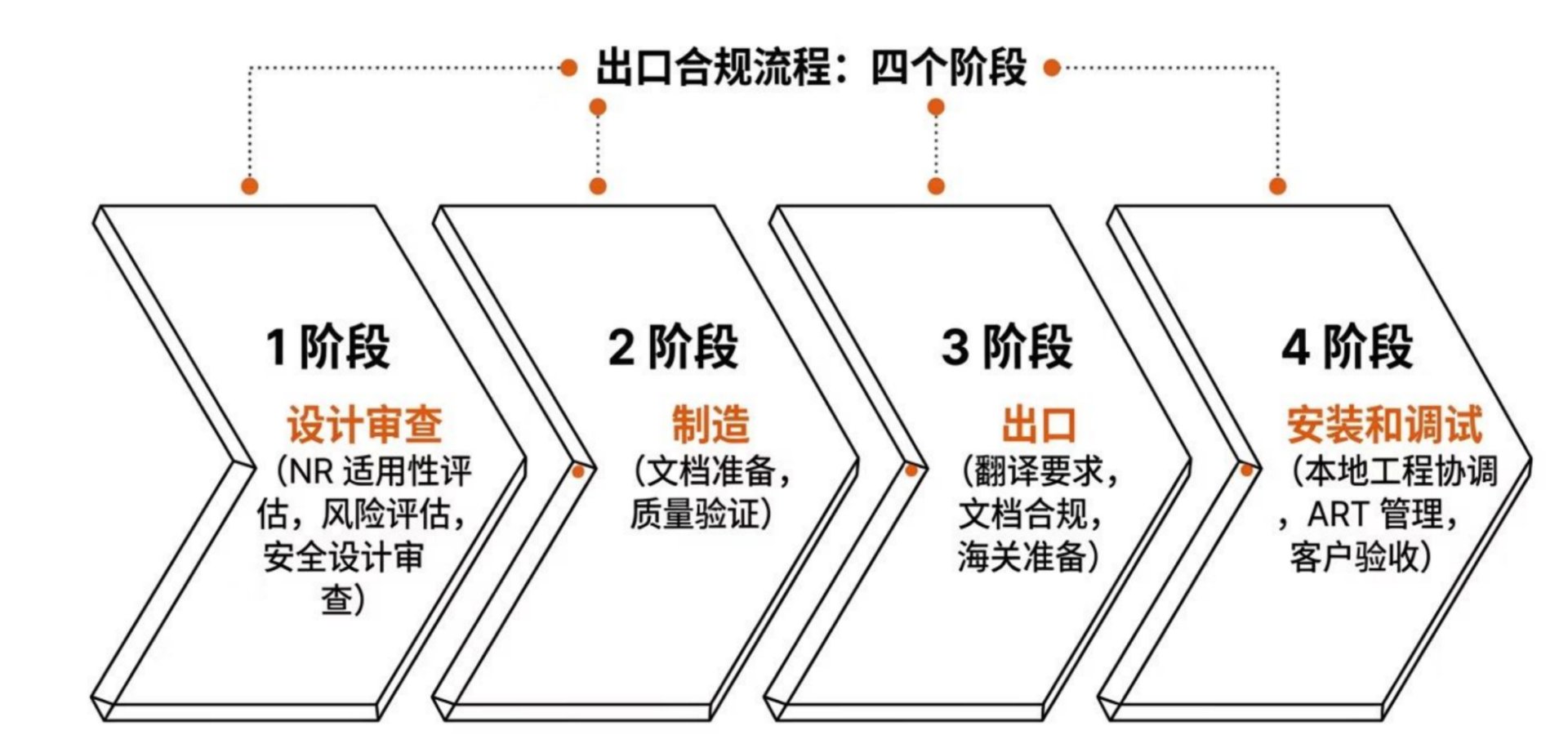

理解合规要求是基础 ,将其转化为可执行的工作流程才是真正的挑战。本模块通过分阶段的出口合规工作流程与真实案例分析 ,帮助参与者建立从设计评审到设备交付的完整合规管理能力。
![]()
DEAN与巴西专业服务机构Ziel 在国内组建了Zielwelt分支。在过去的两年时间里,我们为比亚迪、长城汽车、雷诺巴西、Stellantis&领跑巴西工厂等多家中国车企及集成供应商提供了国内评审与巴西当地服务。
结合国内团队成员丰富的巴西服务经验及巴西当地资深团队的协同,为企业出海巴西合规保驾护航。通过国内技术人员对您的产品进行设计引导和合规审查,协助企业做好风险管理,确保出口无忧!
![]()
![]()

NR-12 - 机械和设备
它指出了在机械和设备的设计和使用阶段预防事故和职业病的最低要求。
我们的服务:
专门从事符合监管标准 NR-12 的机械和设备改造的服务、报告和项目,考虑了几个阶段和解决方案:
风险危害报告和分析(APR);
风险盘点;
概念和执行项目的开发;
电气设计;
机械设计;
水力设计;
气动设计;
安全系统的管理和安装;
安全系统实施后的验证报告;
NR-12诊断;
机器操作的专门培训;
机械和设备服务的拆卸、处置和特性化;
制定机器操作程序;
机器安全验证报告;
根据 NR-12 的要求,安全系统的手册和文档;
适应所必需的机电设备;
安全设备安装方面的专业技术服务;
安装结束后的最终验证报告,并附有 ART;
为您的机器和设备实施安全解决方案和创新,以满足国家和国际法律法规;
电气、机械、液压、气动和编程装置;
风险评估报告。

NR-10 - 电力装置及服务
它确定了直接或间接使用电气装置和电力服务的工人的最低安全和健康要求和条件。
我们的服务:
单线方案;
设施的电气记录;
上锁/挂牌 ;
欧姆测量:它包括评估和量化放电耗散时接地的电阻程度;
接地验证:验证并证明接地已正确执行并符合监管要求;
SPDA大气放电系统或避雷针的报告:证明需要在企业中安装某种类型的大气保护(避雷针)的报告。由电气工程师签发,并签发 ART。
NR-11 - 机械和设备操作安全
确定所有类型的材料或运输设备的良好做法和预防措施。
我们的服务:
桥式起重机的充足性;
桥式起重机安全验证;
桥式起重机安装工程;
叉车和货物装卸作业领域的解决方案;
安全区激光辉光,用于桥式起重机的安全和危险区域信号。




NR-1 - 职业风险的一般规定和管理
它确立了NR的一般规定、适用领域、术语和定义。
我们的服务:
按活动编制安全服务订单;
详细说明具体的 APT。


NR-13 - 锅炉、压力容器、管道和金属储罐
在蒸汽锅炉、压力容器及其互连管道和金属储罐的安装、维护和安全检查中制定健康和安全标准。
我们的服务:
压力容器安全报告;
水压试验;
船舶和锅炉的安装项目;
设备风险盘点。


NR-17 - 人体工程学
本监管标准旨在制定指导方针和要求,使工作条件能够适应工人的心理生理特征,以提供舒适、安全、健康和高效的工作表现。
工作条件包括与材料的提升、运输和卸载、工作站的配备、机器、设备和手动工具的工作、工作环境中的舒适条件以及工作本身的组织有关的方面。
我们的服务:
初步人体工程学评估(AEP);
人体工程学工作分析(AET);
人体工程学报告;
人体工程学管理;
上肢外骨骼:销售和租赁;
下肢外骨骼:出售和租赁。
我们提供项目完整的不同阶段的ART审核和注册服务。包括设计评审ART+安装调试阶段安全核查+最终验收完毕更新ART。
Ziel在巴西当地拥有30余名拥有CREA各项机械安全资质的技术工程师。可以在整个过程中为您提供帮助,从机器的合格性到巴西的NR 12标准以及在设计阶段直至在巴西的安装和认证,到其他国家ABNT技术法规。在巴西的机器认证过程中,由我们授权的巴西工程师对安装的机器进行强制性检查,发布ART(对巴西NR 12标准的技术责任证书)
劳工文件清单:(因主机厂及监管机构侧重有所不同,文件仅供参考)
类别 Categoria | 审核项目 Item | 必须要求 Requisito obrigatório | 备注 Notas |
风险分析/ Análise de Risco | APR - 初步风险分析/ APR - Análise Preliminar de Risco | 【入场前必须】施工/作业前提交 ,经甲方审核 ;必须覆盖作业步骤 、危害 、控制措施和责任人。 | 提供APR类似:(JSA施工危险源辨识表) |
风险管理/工程责任 / Gestão de Riscos/RT | PGR - 职业风险管理计划(NR-01) + ART | 【PGR必须】覆盖本项目风险;应含 Inventário de Riscos和Plano de Ação。 【ART条件必须】涉及工程施工、安装、技术服务 、报告时必须;图片要求对当前项目有效期至少6个月。 | 类似 :双重预防机制+事故隐患排查治理 |
职业健康 / Saúde Ocupacional | PCMSO - 职业健康医疗计划 | 【巴方必须】本项目有效期不少于6个月或覆盖项目周期;与岗位风险匹配。 | 类似职业病防治计划+职业健康监护 |
职业健康 / Saúde Ocupacional | ASO - 每位员工职业健康证书 | 【必须】每名作业人员必须提供;ASO应显⽰apto ,有效期按图片要求6个月或覆盖项目周期。 | 无ASO/适任证明不得作业 |
合同/法律承诺 | 合同法律承诺条款 | 【必须】合同应承诺遵守用电、机械、 环境、安全法律要求;遵循巴西/ABNT标准; 甲方要求时提供文件副本。 | 安环协议 |
人员组织/ Organização | 员工人数直方图/SESMT概要 | 【条件必须】 长期施工 、多人施工或甲方要求时提交;应显⽰每日/阶段人员数量及安全管理人员配置。 | 组织架构图和花名册 |
设备计划/ Planejamento de Equipamento s | 机械直方图/ Histograma de Máqui nas | 【条件必须】使用机械设备时提交 ,列明设备数量、使用周期和区域。 | 未申报机械不得进场 |
设备计划/ Planejamento de Equipamento s | 设备方案图/ Desenho/Layout dos Equipamentos | 【条件必须】涉及设备布置 、安装、吊装 、临时设施时提交;应标明位置、隔离和通道。 | 用于确认施工区域和隔离 |
人员管理/ Pessoas | 制服和徽章/ Uniforme e Crachá | 【入场前必须】所有人员应穿着统一识别服装并佩戴徽章/识别牌。 | 公司马甲 、工牌 |
人员登记 / Registro de Empregado | FRE - 员工登记表 | 【巴方必须】巴方雇员应提供FRE或等效雇佣登记;中方提供派遣/劳动关系证 明。 | 人员身份不清不得入场 |
车辆/设备操作/ Operação | CNH - 驾驶执照 | 【条件必须】操作车辆/设备时必须提供 ,类别须适用于所操作车辆/设备。 | 无合格CNH不得操作 |
劳保 / EPI | 更新的EPI/CA表 | 【必须】列明所有EPI名称、型号、CA编号、有效状态;巴西现场EPI必须有CA。 | 无CA不得作为正式EPI使用 |
培训/ Treinamento | 法律培训证书 NR- 06/10/12/18/33/35 | 【条件必须】按合同和作业风险提供对应NR培训证书 ,证书应在有效期内。 | 无对应培训不得从事该作业 |
培训/ Treinamento | 年度培训计划/环境教育培训控制表 | 【条件必须】 长期施工 、驻场或合同要求时提交年度/项目培训计划和记录控制表。 | 年度安全环境培训计划和三级安全教育记录 |
车辆/ Veículos | 机动车辆清单 / Lista de Veículos | 【条件必须】车辆进场、运输、叉车/吊车/货车使用时必须提交。 | 未登记车辆不得入厂 |
工具 / Ferramentas | 工具清单 / Lista de Ferramentas | 【条件必须】携带或使用工具时必须提交 ,列明名称、数量、用途。 | 未登记工具不得带入 |
设备 / Equipamento s | 设备清单(叉车 、机器、工具) | 【条件必须】使用叉车、机器、工具等设备时必须提交。 | 未登记设备不得使用 |
设备安全 / Segurança de Máqui nas | 设备维护计划 + NR- 12报告 | 【条件必须】现场使用机器设备 、叉车、升降设备等时提交维护计划;涉及机器安全时提交NR-12相关报告/合规证明。 | 设备维护保养计划 ,NR12合规报告 |
身份证明/ Identificação | 所有员工RG或护照复印件 | 【必须】所有员工提供有效证件复印件。 | 护照首页 |
合法用工/移民/ Imigração | 外籍员工工作签证复印件 | 【条件必须】所有外籍作业人员必须提供合法入境/工作或技术服务证明。 | 请提供巴西签证 ,提供印尼签证什么意思? |
作业文件/ Procediment o | 操作程序/ Procedimento Operacional | 【必须】涉及施工、安装 、维修 、设备操作时必须提交 ,说明安全步骤。 | 安装调试操作程序/作业步骤 |
防护管理/ EPC/EPI | EPC/EPI管理 / Gestão de EPC/EPI | 【必须】说明集体防护EPC和个人防护EPI配置、发放、检查和维护要求。 | 劳保用品领用记录表和劳保用品管理制度 |
化学品/ Produtos Químicos | FDS - 安全数据表 | 【条件必须】使用任何化学品时必须提供所有化学品FDS ,巴方应提供葡语 FDS。 | 无FDS不得带入/使用化学品 |
安全培训/ Treinamento | BYD入职培训/整合 | 【入场前必须】所有工人必须完成BYD入场/安全整合培训。 | 未培训不得进场 |
原材料/环境文件 | 原材料清单及环境文件(水、沙子 、砾石、木材) | 【条件必须】使用水、沙子、砾石、木材等原材料时提交来源、许可/合规文件。 | 无来源/环境文件不得使用 |
化学品库存/ Inventário químico | 含产品FDS的化学品库存 | 【条件必须】有化学品库存/存放/使用时必须提供库存清单和对应FDS。 | 未申报不得存放 |
企业许可/ Licença | 经营许可证 / Licença de Funcionamento/Op eração | 【条件必须】法律、合同或服务性质要求时提交公司经营/许可文件。 | 营业执照和副本 |
授权任命/ Nomeação | 任命书 / Carta de Nomeação/Designa ção | 【条件必须】现场负责人、安全负责人、需提供任命或授权。 | 提供对项目经理和安全管理人员的任命书 |
应急/ Emergência | PAE - 应急计划 | 【必须】施工/高风险作业前提交 ,包含事故 、火灾 、伤害 、泄漏 、救援和联系人。 | 无应急计划不得开展高风险作业 |
保险 / Seguro | 旅游保险 / Seguro viagem | 【条件必须】中方/外籍人员入境、短期技术服务或合同要求时提供。 | 商旅保险和人身意外险200万或以上 |
保密/合同/ Confidenciali dade | 保密期限 / Prazo de Confidencialidade | 【条件必须】涉及技术资料、图纸、工艺、商业信息时明确保密期限和责任。 | 图片此项为"保密期限" |
设备管理 / Gestão de Equipamento s | 现场使用的机器和设备管理 | 【过程中必须】现场使用设备时持续更新定量清单和检查清单;变更应重新申报。 | 未检查设备不得使用 |
安全统计 / Estatística de Segurança | 每月安全统计报告 | 【过程中必须】长期施工/驻场每月提交 ;包括频率、严重度、检查次数、 DDS等 ,并进行关键分析。 | 逾期未报影响继续放行 |
设备环保 / Meio Ambiente | 柴油机设备黑烟监测报告 | 【条件/过程中必须】使用柴油设备时提交并定期更新黑烟/排放监测。 | 不合格设备不得使用 |
焊接 / Soldagem | 发布焊接检查和认证 | 【条件/过程中必须】涉及焊接时 ,焊接前/后按要求进行检查、认证和放行。 | 图片原文提取为"发布焊接检查和认证" |
模板/扣件/ Formas e acessó rios | 扣件/模板检查和认证发布 | 【条件/过程中必须】涉及模板、扣件、支撑、临时结构时,使用前检查并放 行。 | 图片文字略不清 ,按可读内容整理 |
材料质量/ Qualidade de Materia is | 原材料证书(板材、型材 、螺栓、焊接耗材、油漆等) | 【条件/过程中必须】使用相应材料前提交证书、批次、合格证明。 | 无证书材料不得使用 |
施工日报/ Diário de Obra | 安装日报 / Relató rio Diário de Instalação | 【过程中必须】安装/施工期间每日提交 ,记录人员、工作量、风险、问题和整改。 | 建议与PT、DDS、检查记录关联 |
作业许可/ Permissão de Trabalho | PT - 工作许可证(每日) | 【过程中必须】每天/每项高风险作业前办理; 动火 、高处 、 吊装 、 电气 、受限空间等必须PT。 | 无PT不得作业 |
住宿/营地 / Alojamento | 住宿条件审计检查表报告 | 【条件/过程中必须】提供员工住宿/营地时提交;参考NR-03、NR-18、NR-24。 | 住宿不合规需整改后放行 |
安全沟通 / Comunicação de Segurança | DDS会议记录(每日 安全对话) | 【过程中必须】施工期间每日开展DDS并留记录 ,内容应与当天风险匹配。 | 无DDS记录作为过程不符合 |
脚手架 / Andaime | 脚手架设计及支撑固定结构 | 【条件/过程中必须】根据NR-18 ,涉及脚手架时必须提供尺寸设计 、支撑和固定结构,使用前验收挂牌。 | 未验收不得使用 |
废弃物闭环/ Fechamento de Resíduos | MTR + CDF + 固体废物管理控制表 | 【施工结束前必须】涉及废物运输/处置时 ,提交MTR 、CDF和固体废物管理控制表 ,完成去向闭环。 | 无CDF不得关闭项目 |
清场/复员/ Desmobilizaç ão | 复员/ Desmobilização | 【施工结束前必须】合同最后确定前完成工具、设备、材料、废弃物清理 ,避免环境责任。 | 现场未清理不得验收关闭 |
材料/质量关闭/ Fechamento de qualidade | 材料证书和检验认证归档 | 【条件/施工结束前必须】涉及焊接、结构、原材料、设备安装时 ,完成证书、检查 、认证和放行记录归档。 | 缺少质量/认证资料不得最终验收 |
安装过程审查及ART——安装前需开展的工作及输出物(因主机厂及监管机构侧重有所不同,文件仅供参考)
文件或工作列表 | 说明 |
1 - Detailed equipment installation schedule | Check the schedule to all equipment since the equipment delivery date from the supplier until the SOP |
2 - Mechanical design review report, | Check if a study was developed to define the Mechanic structural and |
including structural calculations of | joining characteristics. Project should follow the BYD Mechanical General |
beams, columns, fasteners, and welds performed during fabrication and installation | Standard. |
3 - Technical qualification certificate for welders | Check if the welders have Weld certification released by an Brazilian official organization or hire local certified welders. The recomendadtion is to hire a local welder (certified). If use a foreigner welder, he will need to participate in a curse in Brazil and after the curse, do a practical exam supervised by an local weld inspector. The test piece should be validated (visual validation did by the weld inspector and mechanical validation did by a weld lab) to enable the welder start the job in Brazil. |
4 - Qualification of welders | Assure that the welders are qualified to the job. |
5 - Hi ring of a Brazilian welding | Confirm that a local (Brazilian) welding inspector or company will be hired |
inspector to monitor welding activities | to monitor welding activities developed by foreigners welders. Inspector should be hired/on place since the start of the welding job |
6 - Electrical and Automation Design | Provide a report including electrical panels identification, distribution of |
Review Report | loads, dimensions of conductors and circuit breakers, safety and automation control. |
7 - Technical qualification certificate and NR10 safety training certificate (40 hours) for electricians and formal authorization | Receive the confirmation that all electricians are certified as required |
8 - Declaration of employment | Receive a document confirming that the equipment supplier company had |
relationship between the Brazilian | hired a Brazilian engineer or company that will be responsible for ART |
engineer hired for ART installation and the company responsible for the installation | Installation release |
9 - Declaration of contract between the company responsible for the installation and BYD | Receive the declaration to confirm commercial relationship |
10 - Risk assessment (Risk assessment report and Risk Assessment Form) | Present the installation risk assessment study |
11 - ART for mechanical, electrical, and automation installation | Assure the issue of the ART and confirm that the Engineer responsible for issue the ART will follow the instalation of all equipment covered by the ART |
验收环节输出物(因主机厂及监管机构侧重有所不同,文件仅供参考)
文件列表 | 说明 |
1 - Torque inspection report | Receive the fasteners torque report confirming the torque value applied. All structures and key equipment fixation should be inspected. |
2 - Welding inspection report | Weld inspector should be a local and certified inspector. Receive the welding quality inspection report. All structures should be inspected. |
3 - Corrosion painting report | This report is required only to equipment exposed to harsh environments |
4 - Elevator Belts Certificate | Present all elevators belts certificates |
5 - Alignment and balancing of rotating equipment | Alignment and balancing should be done only to specific equipment like big fans, pumps, etc. This should be done in the place where the equipment will be installed. |
6 - Report with the list of technicians responsible for the electrical installation, with certificates and NR- 10. | Present list and certificates |
7 - Automation Functional Test Report in Compliance with IEC 61131 and NR12 | Present report in accordance with the procedures |
8 - Report of non-conformities and corrections. | Provide a data base showing the changes/up-dates happened on the installations |
9 - Certificate and Calibration Report of Measuring Instruments and Equipment | Present the certificate from all used during the installation |
10 - Thermographic Report | Present the report to all electrical cabinets/key connections during and after intallation be concluded |
11 - Electrical Compliance NR-10 and NBR 5410 | Confirm that all installation are in compliance and present the report |
12 - Insulation Resistance Measurement | Present report in accordance with the procedures |
15 - ART Inspection | Assure the issue of the ART and confirm that the Engineer responsible for issue the ART will confirm that the installation is in accordance with the NBRs and NRs. Issue a report confirming the compliance and the NRs Certifications. An Inspection Engineer could not be the same Engineer that did the installation. |
文件列表 | Comments |
1 - Inspection report evaluating compliance and adherence to NR-10 and NR-12 standards, including functional testing of automation systems and safety equipments. | An Inspection Engineer (not the same Engineer that did the installation) will verify the installation and present the inspection report. |
2 - Report with arc flash calculation | Provide Arc flash calculation for PDP, WDP, VFP and MCP electrical panels and identify them with the informations. |
3 - Grounding System Compliance report | An Inspection Engineer (not the same Engineer that did the installation) will verify the installation and Present the report |
4 - Certification document | Develop a data book of all devices and tooling that are important to the line/process with all calibration report. The intention is to track all the key devices to assure that they have the documentation/certificate if a problem happen in future. The installation company is responsible to present the list of the key devices/components that should have and present calibration certificate, etc |
5 - Tropicalized projects Electrical and automation | Confirm and present the tropicalized projects |
6 - Tropicalized mechanical projects | Confirm and present the tropicalized projects |
DEAN专注于安全领域,通过安全咨询和安全类产品帮助企业保障生产和人员安全。了解更多机械安全领域资讯,欢迎随时联系我们!
